Waddenbuurt Haarlem
Vanaf 2026 bouwen we ongeveer 390 nieuwe woningen in de Waddenbuurt in Haarlem Schalkwijk. Hier staan nu nog 11 oude flats met 264 woningen en 176 garages.
Deze flats zijn zo oud, dat opknappen geen zin meer heeft. We willen op deze plek verschillende soorten woningen bouwen. Daarom gaan we ze slopen. Dit doen we in 3 fases. Er komen 2-, 3- en 4-kamer appartementen voor in de plaats. Voor het grootste deel zijn het sociale huurwoningen. De gemeente vernieuwt daarna ook de omgeving.

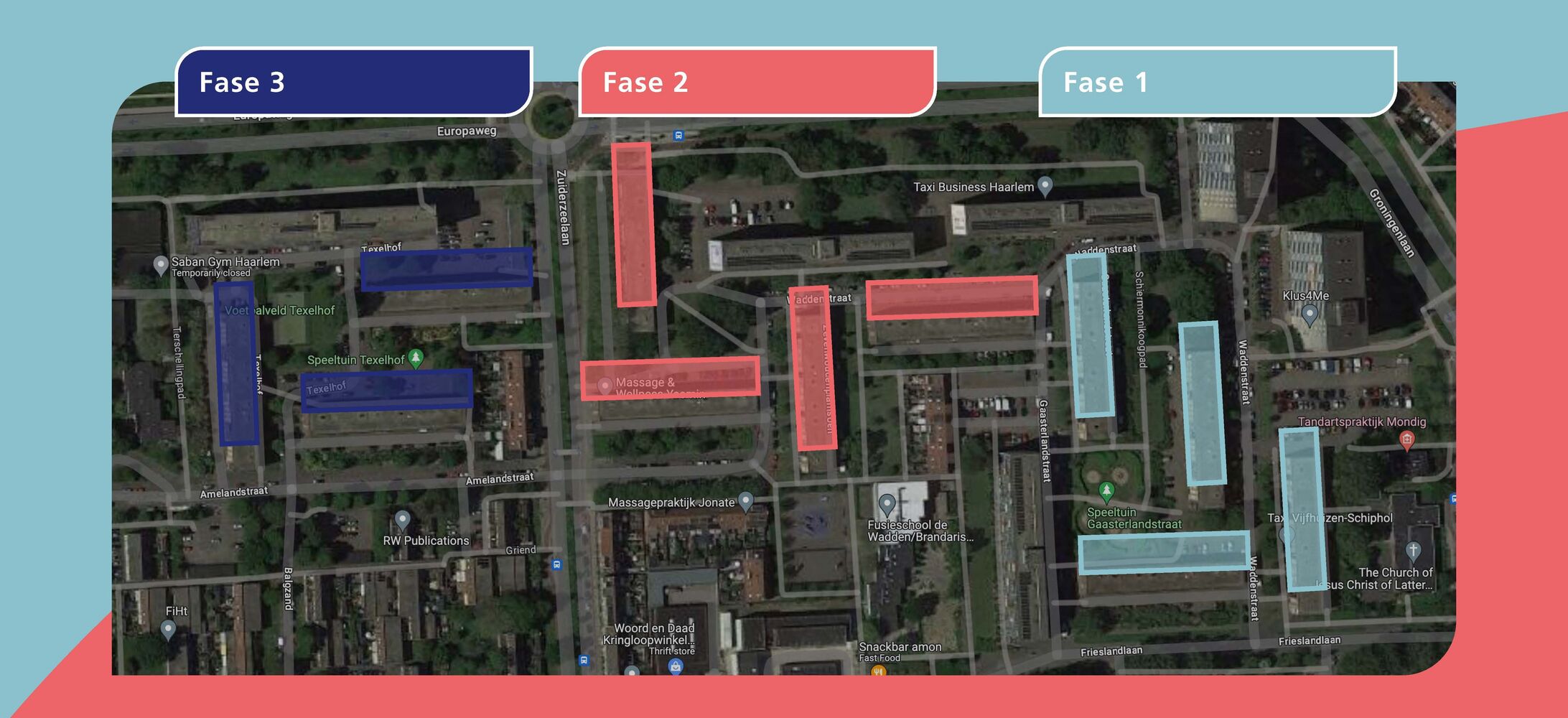

De indeling
De sloop van de 11 portiekflats gaat in 3 fases. De bewoners hebben op 23 november 2023 gehoord in welke fase hun woning valt.
Fase 1:
- Blok 11: Waddenstraat 785 t/m 831
- Blok 10: Waddenstraat 194 t/m 240
- Blok 9 : Waddenstraat 146 t/m 192
- Blok 8: Gaasterlandstraat 1 t/m 47
Fase 2:
- Blok 7: Waddenstraat 98 t/m 144
- Blok 6: Waddenstraat 50 t/m 96
- Blok 5: Vlielandhof 2 t/m 48
- Blok 4: Vlielandhof 33 t/m 79
Fase 3:
- Blok 3: Texelhof 321 t/m 367
- Blok 2: Texelhof 241 t/m 287
- Blok 1: Texelhof 26 t/m 72
Heeft u vragen?
Neem gerust contact op met:
Sabrina Joosten, Consulent Projecten
Linda de Boer, Projectcoördinator Sociaal


Downloads
Algemeen
- Wijk
- Molenwijk
- Plaats
- Haarlem
Planning
- Status
- In voorbereiding
Planning
November 2023 | Startbijeenkomst |
December 2023 | Oprichten Projectcommissie fase 1 |
Mei 2024 | Start gesprekken Sociaal Project Plan met Projectcommissie |
Zomer 2024 | Sociaal Project Plan bij bewoners in de brievenbus |
September 2024 | Ingang stadsvernieuwingsurgentie fase 1 |
September 2024 | Start huisbezoeken |
2024 - 2026 | Uithuizen bewoners fase 1 |
Medio 2025 | Oprichten Projectcommissie fase 2 |
2026 | Start sloop fase 1 |
2026 | Start bouw fase 1 |
2026 - 2028 | Uithuizen bewoners fase 2 |
Medio 2027 | Oprichten Projectcommissie fase 3 |
Let op: dit is de planning. Die kan nog veranderen. Laatste update: januari 2025.
